Coste por hora de un electricista: cuánto debe cubrir cada salida

Construcción y oficios · Electricistas e instaladores
Dos oficiales salen de O Porriño a las ocho y vuelven a las seis. La empresa consume veinte horas-persona, pero en los partes solo aparecen doce. Las otras ocho se fueron en cargar la furgoneta, esperar acceso, volver por material y preparar el CIE —el llamado boletín eléctrico—. También forman parte del servicio. El problema es no haberlas incluido en el precio.
Lo esencial en 30 segundos
- El sueldo por hora no es el coste real de una hora productiva.
- Desplazamiento, preparación, pruebas, documentación y repaso también consumen capacidad.
- Cada intervención necesita horas previstas, horas reales y causa de la desviación.
- El precio debe cubrir material, personal, vehículo, herramientas, estructura, riesgo y margen.
La hora más cara es la que pagas y nunca llega al parte.
Ver contenido de la infografía en texto

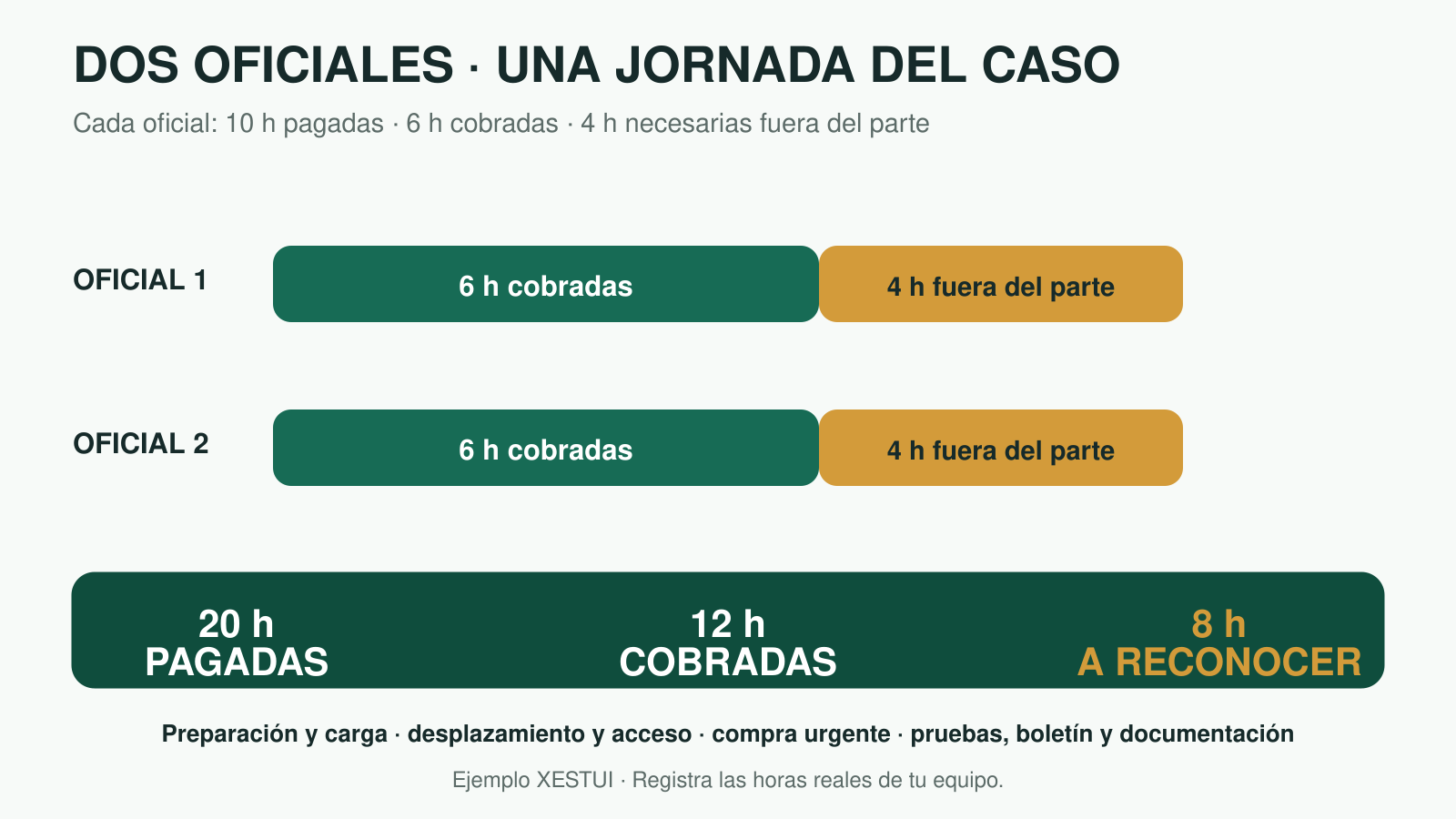

Dos oficiales trabajan diez horas pagadas cada uno. En el caso, solo seis horas por oficial se cobran. Quedan ocho horas de equipo dedicadas a preparación, carga, desplazamiento, acceso, compras, pruebas y documentación.
Ejemplo XESTUI: la instalación de 9.800 euros que acabó trabajando gratis

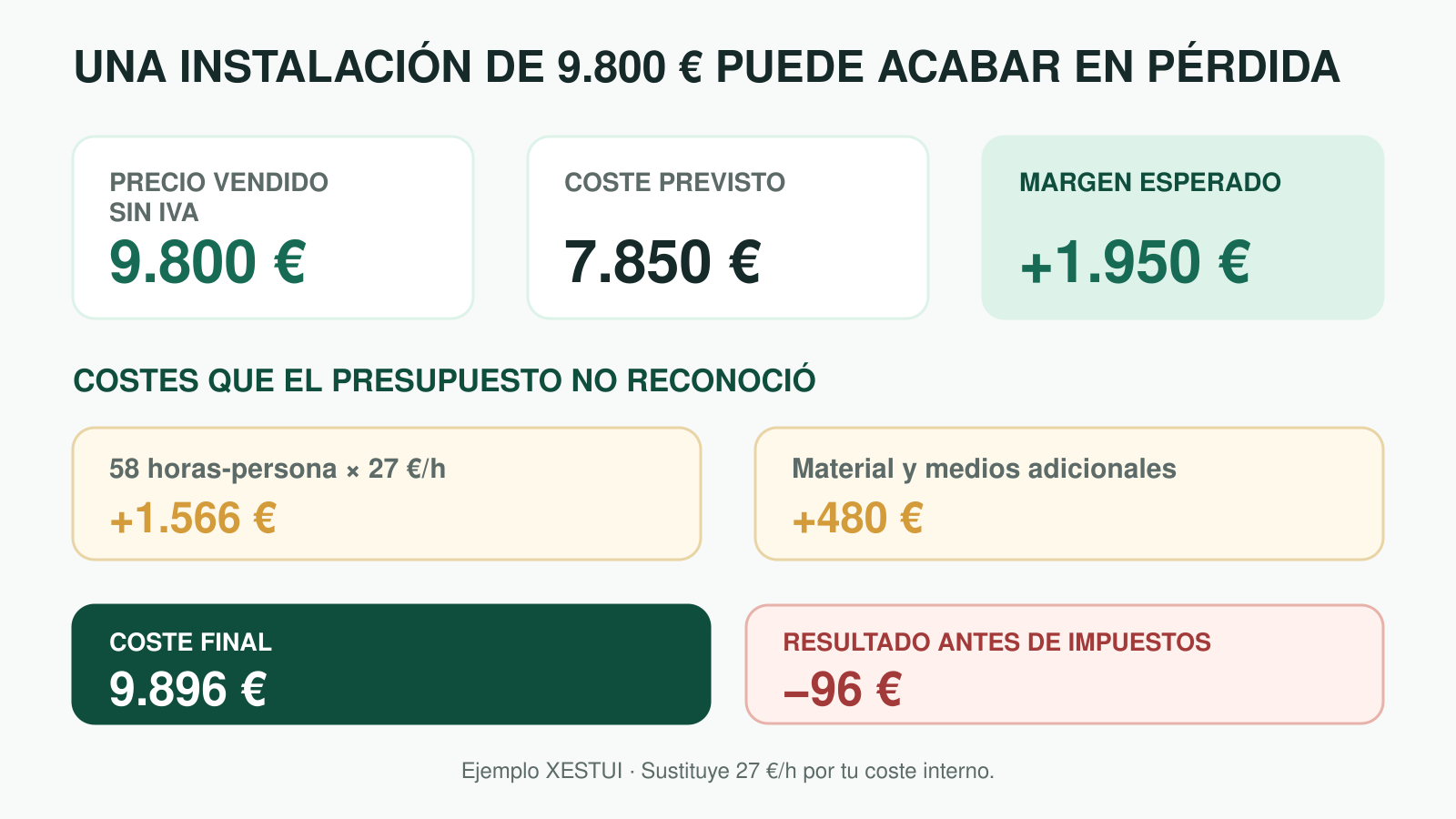

Una instalación eléctrica en una pequeña nave se vende por 9.800 euros, sin IVA. El coste previsto es 7.850 euros y el margen esperado, 1.950. El presupuesto contempla montaje y material, pero no toda la jornada que permite terminar, verificar y tramitar la instalación.
Se acumulan 58 horas-persona adicionales entre rutas, accesos, aprovisionamiento, pruebas, CIE —el llamado boletín—, memoria técnica cuando corresponda y segunda visita. A un coste interno de 27 euros por hora son 1.566 euros; material y medios añaden otros 480. Coste final: 9.896 euros. Resultado: −96 euros antes de impuestos. En tu empresa, sustituye los 27 euros por el coste interno real de cada hora productiva.
Ver contenido de la infografía en texto
Precio vendido 9.800 euros, coste previsto 7.850 y margen esperado 1.950. Se añaden 1.566 euros por 58 horas-persona a 27 euros y 480 de material y medios. El coste final es 9.896 y el resultado, menos 96 euros.
El error nace al calcular la «hora»
Dividir el salario mensual entre 160 ofrece una cifra cómoda y normalmente incompleta. El coste empresarial incluye remuneración, cotizaciones, vacaciones, permisos, formación y otros conceptos. Además, no todas las horas pagadas pueden venderse.
Furgoneta, espera, material y boletín: las horas que se quedan fuera del parte
- Preparación y carga. Revisar planos, comprobar herramienta, cargar la furgoneta y preparar material evita errores, pero también ocupa tiempo.
- Salida, desplazamiento y aparcamiento. El cliente puede ver veinte minutos ante el cuadro; la empresa quizá ha consumido dos horas puerta a puerta. Calcula salida, zonas o mínimo.
- Esperas, accesos y otros gremios. Registra por qué el oficial no pudo trabajar. El dato sirve para corregir ruta, coordinación o presupuesto, no para acelerar tareas inseguras.
- Compras urgentes. Una pieza barata puede costar media mañana cuando obliga a abandonar la instalación y volver.
- Pruebas, puesta en marcha y documentación. CIE, proyecto o memoria técnica, IN614C y otras exigencias dependen del alcance; cuando proceden, forman parte del servicio real.
- Segunda visita. Separa garantía propia, cambio del cliente, material pendiente, distribuidora y problema ajeno. Si todo se llama repaso, nunca sabrás qué debes corregir o cobrar.
Presupuesta la instalación completa, no solo el montaje
Describe alcance, exclusiones, unidades, materiales relevantes, desplazamientos incluidos, medios auxiliares, pruebas, documentación y forma de valorar modificaciones. Si actúas como contratista o subcontratista en una obra, revisa además las obligaciones de acreditación, prevención y subcontratación que correspondan.
Mide cada semana qué parte de las horas pagadas termina vinculada a trabajos facturados. No es un ranking de oficiales: sirve para detectar rutas absurdas, mala preparación, accesos, documentación, impagos y precios cerrados que no cubren el servicio completo.
Si la intervención forma parte de una reforma mayor, compara estos tiempos con los costes y desviaciones de la obra completa. Para anticipar cuándo pagarás nóminas, materiales y vehículo antes de cobrar, incorpora las salidas a una previsión de tesorería a 13 semanas.
Si cobras la hora de montaje y regalas todo lo que permite montar, el volumen puede crecer mientras el beneficio cae.
Control: Cuando conoces el coste completo de la salida, puedes ordenar rutas, fijar mínimos y negociar sin improvisar.
Preguntas frecuentes
¿Debo cobrar todos los desplazamientos por separado?
No necesariamente. Puedes usar salida, zonas, mínimo de intervención o precio cerrado. Deben estar calculados aunque no aparezcan como una línea independiente.
¿Puedo aplicar un margen al material?
Sí, si tu política comercial lo contempla. Comprar, almacenar, financiar, transportar y gestionar devoluciones tiene coste. Ese margen no sustituye al de la mano de obra.
¿Cuántas horas productivas debo esperar?
Depende del servicio, territorio y equipo. Usa varios meses propios: parte de las horas pagadas, descuenta vacaciones, permisos, formación y demás tiempo no vendible, y revisa por qué se pierde tiempo antes de fijar un objetivo.
Electricistas e instaladores
Coste real de una salida de electricista
Calcula el coste real, el precio mínimo y el margen de una salida completa.
Introduce el precio y los costes sin IVA cuando sea deducible. Si un IVA no es recuperable, inclúyelo en el coste.
Diagnóstico calculado en servidor
Tus resultados
Ver desglose del diagnóstico
- Coste total
- —
- Coste por hora facturable
- —
- Precio mínimo objetivo
- —
- Resultado
- —
- Margen real
- —
- Horas invisibles
- —
- Coste de horas invisibles
- —
Quiero que XESTUI revise mi caso
Completa los datos de contacto. Esta petición no te suscribe a XESTUI–INSIGHTS y no modifica tu diagnóstico.
Resultado orientativo: no sustituye un análisis contable, fiscal o de gestión individualizado.
Descubre el precio mínimo que debe cubrir cada salida
Introduce en la calculadora XESTUI el coste del equipo, las horas productivas, el vehículo y la estructura. Verás cuánto cuesta realmente una salida y qué precio mínimo debe cubrir antes de enviar el siguiente presupuesto en Tui, Vigo, Mos, O Porriño o Salceda.
Fuentes y revisión
Contenido informativo contrastado con fuentes oficiales. La aplicación a un caso concreto exige revisar la norma vigente, los hechos, los contratos y la documentación.
- Reglamento Electrotécnico para Baja Tensión (Real Decreto 842/2002)
- Ley 32/2006, reguladora de la subcontratación en el Sector de la Construcción
- Real Decreto 1109/2007, de desarrollo de la Ley de Subcontratación
- Real Decreto 1627/1997, sobre seguridad y salud en las obras de construcción
- Resolución del ICAC de 14 de abril de 2015 sobre criterios para la determinación del coste de producción
- Xunta de Galicia, IN614C — Registro de instalaciones eléctricas de baja tensión
